金年會官方網站入口全憑口仙氣吊著!新房28個裝修流程累癱我狂干40天的經驗之裝修不是請客吃飯,一旦工程開始裝好了就是好,裝壞了就是壞!所以在裝前必須得認真仔細研究一番!好歹也是十幾萬落地啊,都能買輛車了,這要是出問題哭三天三夜都不夠!所以裝前理清流程是很有必要的,下面大王就來給大家仔細說說線個步驟多少大設計師的心血在里面!
關注公眾賬號→:“裝修達人周刊”,咨詢文中等具體問題,及各種有關裝修的疑難雜癥。關注即可領取4套設計方案,3-4家裝修公司上門量房做預算,有對比,更劃算哦!
半包除了主材需要自己買,其他都由裝修公司處理,自己選主材更靈活,自己買材料也更放心!如果你再認識點人還能大省一筆!金年會
清包裝修就是材料全自己買,裝修公司只提供施工和基礎的輔料,最難的一種裝修方式,各個方面都要協調!

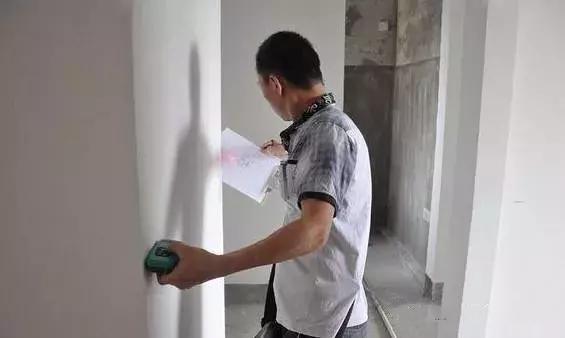

裝修前要辦的手續主要是在物業那邊,一般需要的材料有:業主本人身份證、金年會官網平臺購房合同、結構改動圖、簽各種承諾書什么的(其實就是以后出了問題好推卸責任),另外還會要求你交一定的押金!
開工日期不管天南地北哪個地方,都要選一個黃道吉日動工!尤其是家里老人信這個的,還是要尊重長輩的意見!
一般只要是正常的裝修公司都會要求裝修公司做成品保護,主要保護新房現有的一些、入戶門窗、室內門窗不被破壞!因?yàn)檠b修中錘錘打打的事很多,如果不做保護,原本的基材肯定會被弄壞!

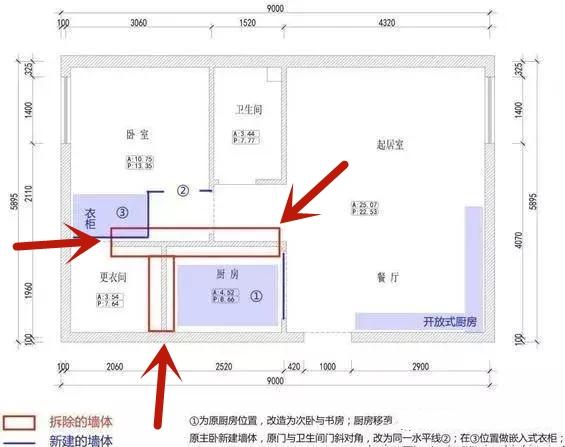

墻體拆除耗時不會太久,先在圖紙上設計清楚,一般就是拆兩三堵墻,快一點的兩三天就全搞定了!拆改完成后有件事一定要注意,就是拆除下來的垃圾一定放在物業指定位置!

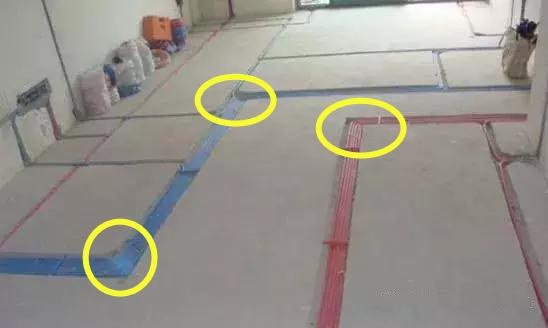

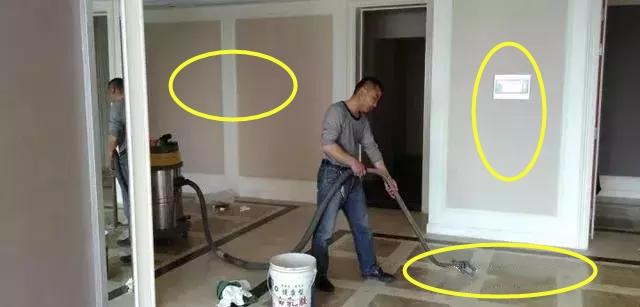

6、電路改造不用全改,有些線路是開發商做好的,沒必要全拆了重做!如果不是大規模的改造,全屋開槽加上布線天就能完成!師傅只有一個還行,但一定要在配兩個學徒一起做,不然只有一個師傅做的特別慢,而且周期極長!

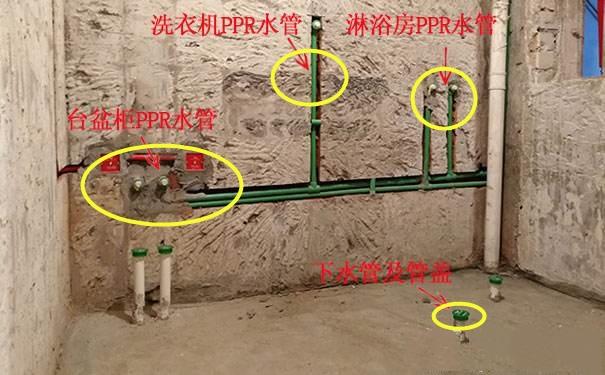

7、水路其實在電路改造開槽的時候就一起做了!最主要的就是管路布置,和水電是同時進行的!但如果你要裝凈水器、軟水機、冰箱制冷機、熱循環等對水路點位改造比較大的裝置時,工期可能會增加1到2天!

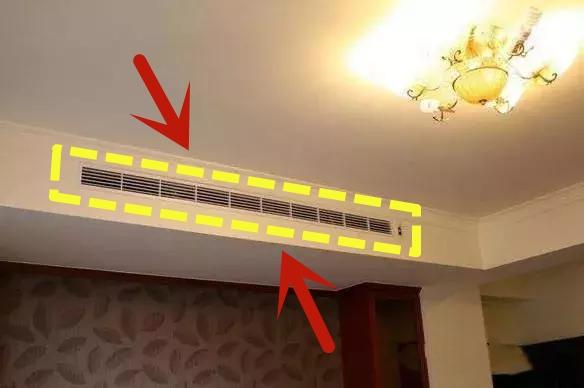

在做木工吊頂之前,中央空調就可以先裝起來了!一般裝中央空調的周期在3-5天,戶型越大周期時間越長!超過130平以上的戶型,時間要增加到1-2天,有些中央空調服務商是包含安裝等等事項的!如果你買的中央空調包括安裝服務一定要找他們設備服務商來安裝,不管是服務還是安裝質量都高很多!
如果你家準備裝新風系統,直接安排在中央空調之后安裝,因?yàn)橹醒肟照{(diào)在墻體開槽開孔新風系統也會用到,可以省不少時間!

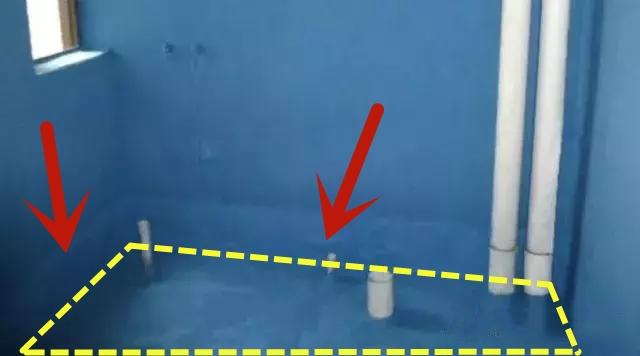

10、做下沉式衛生間在回填之前,建議先涂一遍防水漆,等防水完全干透之后進行閉水試驗,等水全干了在進行回填!等回填完成之后在刷一遍防水層!廚房的墻面防水做到30-40cm就行!衛生間背面有柜子的墻一定要做滿墻防水,其他墻面做到1.8米高就行!

11、做吊頂把之前裝的中央空調、新風系統裝在吊頂里面,一般的平層住宅,吊頂3-5天就能完成了,如果是那種復雜的多級吊頂,周期就會長一點,大概4-6天的樣子!

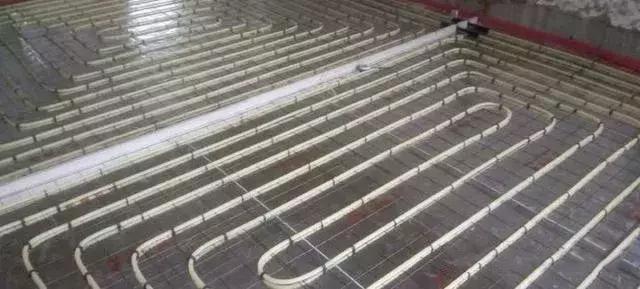

12、一定要先做吊頂后做地暖,因?yàn)榈蹴敽芏喟宀氖裁吹?,一不小心就會損壞地暖水管!所以地暖安裝要在木工之后!
13、做墻固和地固的,其實就是為了后面的貼磚刷漆做好準備!做好墻固,地固,后期鋪磚、刷漆就簡單很多了,沒有毛毛躁躁的墻面、地面,粘貼的也就更牢固,更不容易出現裂縫!
14、泥工經常首先做的是墻面地面貼磚,看你家客廳是不是貼磚,如果只有廚衛貼磚,很快就能貼完!如果只有臥室是木地板,時間就要長大概一倍!那種小馬賽克不建議做,一個是工藝復雜進度也很慢!
15、正常墻面施工有6步工序:一遍落差打石膏找平、刷兩遍膩?zhàn)印⒆鲆粚拥灼?、最后兩層面漆!在找平和做膩?zhàn)舆^程中,注意要給陰陽角做防護!六步工序一步接一步時間要緊湊一點,不然等上一層干了在做下一層材料的附著力會弱很多,盡可能讓幾種材料達到一個融為一體的感覺!
16、如果打算頂面刷乳膠漆,墻面做壁紙,可以在乳膠漆完成之后,在墻面刷上基層涂料,然后再貼墻紙!
17、完成了油漆工程后,接下來主要都是一些安裝工作,首先要裝的木門和廚衛金屬框架門,買門時要門好門套輔料包不包含,不包含的自己要提前準備好,別耽誤了工期!現在廚衛的門多數采用半包門套,這種做法要先裝門后貼磚收口!安裝完門之后,再用美縫劑和美縫膠做收口美化!

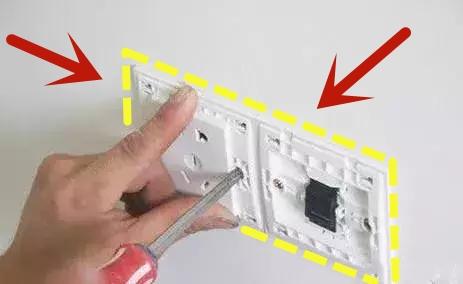

24、開關、插座安裝。安裝開關插座千萬注意不要刮花乳膠漆和墻紙,這個時候剛貼好還是比較脆弱的
一般平成住宅,裝修施工有兩個多月差不多都能做完,只要施工環節都銜接上,主材供應到位就不會有太大問題!
